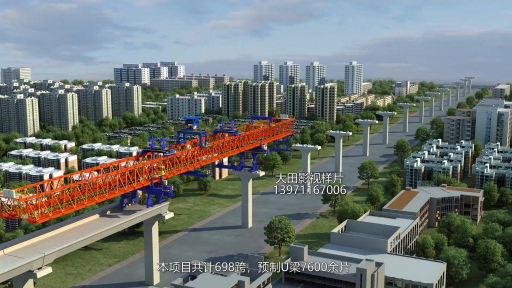

在波哥大地铁一号线的建设中,预制 U 梁架设是关键环节,每一片 U 梁的精准安装都关乎工程质量与进度。JP700 - 45 型架桥机与专业施工团队紧密配合,以严谨有序的流程,确保 7600 余片 U 梁架设工作稳步推进,武汉大田影视文化公司制作的动画,将这一复杂过程完整呈现。

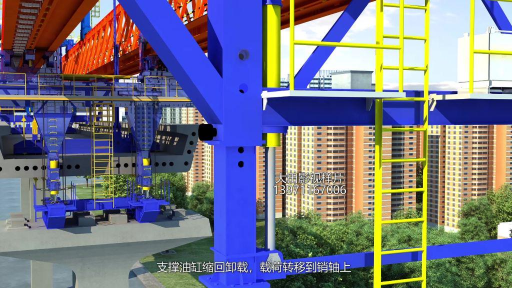

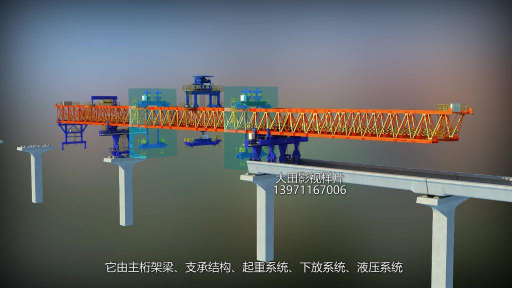

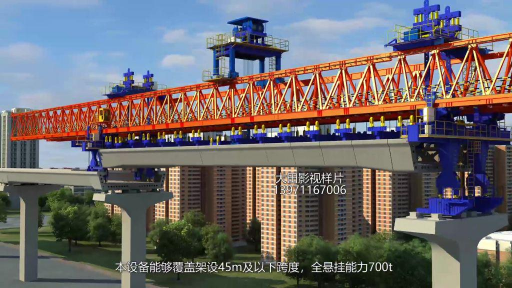

架设准备阶段,架桥机 2 部中支腿与桥梁或墩顶支架牢固锚固,主梁与中支腿锁定,前、后支腿收起悬空,为 U 梁架设创造稳定基础。随后,天车在架桥机尾部取梁,吊起 U 型梁从两列主桁架之间穿过中支腿。此时,精轧螺纹钢吊杆发挥作用,将 U 梁错层悬挂在主桁架梁底部悬挂梁上。整个取梁、运梁过程,架桥机的起重系统稳定运行,确保 U 梁安全吊运。

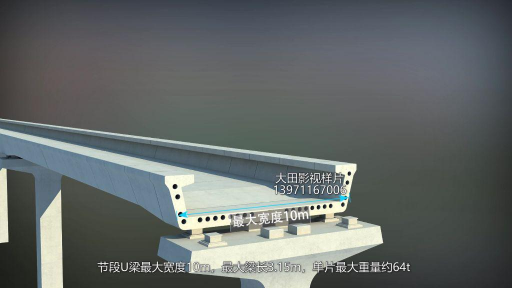

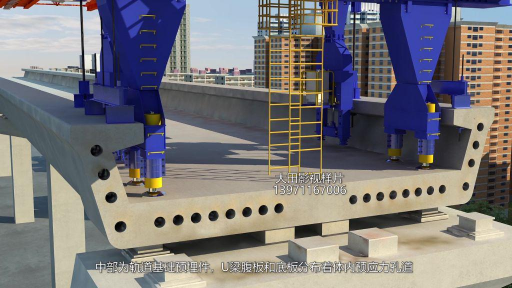

U 梁排列安装遵循 “先两边,后中间” 的原则。相邻 U 梁之间预留 0.1 米至 0.2 米的抹胶空间,为后续拼接做准备。排梁成型后,仅留 1 片 U 梁保持错层状态,天车依次进行 U 梁匹配、涂抹环氧树脂胶、临时张拉挤胶等操作。这些步骤看似简单,实则对施工精度要求极高,每一次涂抹胶水的厚度、临时张拉的力度,都经过严格把控,确保 U 梁拼接紧密、稳固。

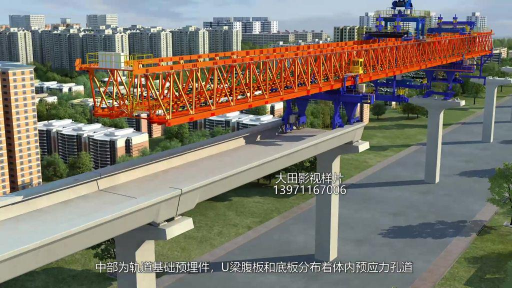

天车牵引前后 2 台下放装置至墩顶 U 梁上方,完成下放装置吊板与主吊挂的连接就位后,开始穿体内永久预应力钢绞线。钢绞线穿束完成,进行永久预应力钢绞线张拉,整孔 U 梁初步成型,悬挂体系也随之向下放装置转换。两台下放装置吊板上提,顺利完成体系转换,拆除中间吊挂吊杆,最后操作下放装置吊板,将整跨 U 梁平稳放置到桥墩临时支座上,完成临时支撑体系转换。
武汉大田影视文化公司制作的动画,将 U 梁架设的每一个步骤都清晰展现,从架桥机的操作到施工人员的配合,从设备的运行细节到 U 梁的安装精度,让人们直观感受到波哥大地铁一号线 U 梁架设工程的严谨与专业。
